Schuurwoning aan de Achterdijk

Schuurwoning Achterdijk Ouderkerk aan de Amstel: uitdagende bouwkuip op compacte locatie

Voor de realisatie van een moderne schuurwoning aan de Achterdijk in Ouderkerk aan de Amstel heeft Van Halteren Infra in opdracht van Akerbouw B.V. een tijdelijke bouwkuip gerealiseerd. De werkzaamheden vormden een belangrijke basis voor de aanleg van de kelder en vroegen om een zorgvuldige aanpak vanwege de beperkte ruimte en de uitdagende bereikbaarheid van de locatie.


Bouwen op een compacte locatie

De bouwplaats bevond zich op een relatief klein perceel, midden in een bestaande woonomgeving. Dit stelde hoge eisen aan de logistiek en uitvoering. Het manoeuvreren met materieel was beperkt en vereiste uiterste precisie. Daarnaast liep de aanvoerroute via een smalle, drukke dijk, waardoor transportbewegingen zorgvuldig moesten worden gepland en afgestemd.


Ook de bereikbaarheid van de locatie vormde een uitdaging. In overleg met de opdrachtgever is uiteindelijk gekozen voor een route via de onderdoorgang van de A9. Dankzij deze oplossing kon het benodigde materieel veilig en efficiënt op de bouwplaats worden gebracht, met minimale hinder voor de omgeving.


Tijdelijke bouwkuip met damwanden en stempelraam

Voor de aanleg van de kelder heeft Van Halteren Infra een tijdelijke bouwkuip gerealiseerd, bestaande uit damwanden en een stempelraam. Deze constructie zorgde voor een veilige grondkering en bood de benodigde stabiliteit voor de werkzaamheden binnen de kuip.

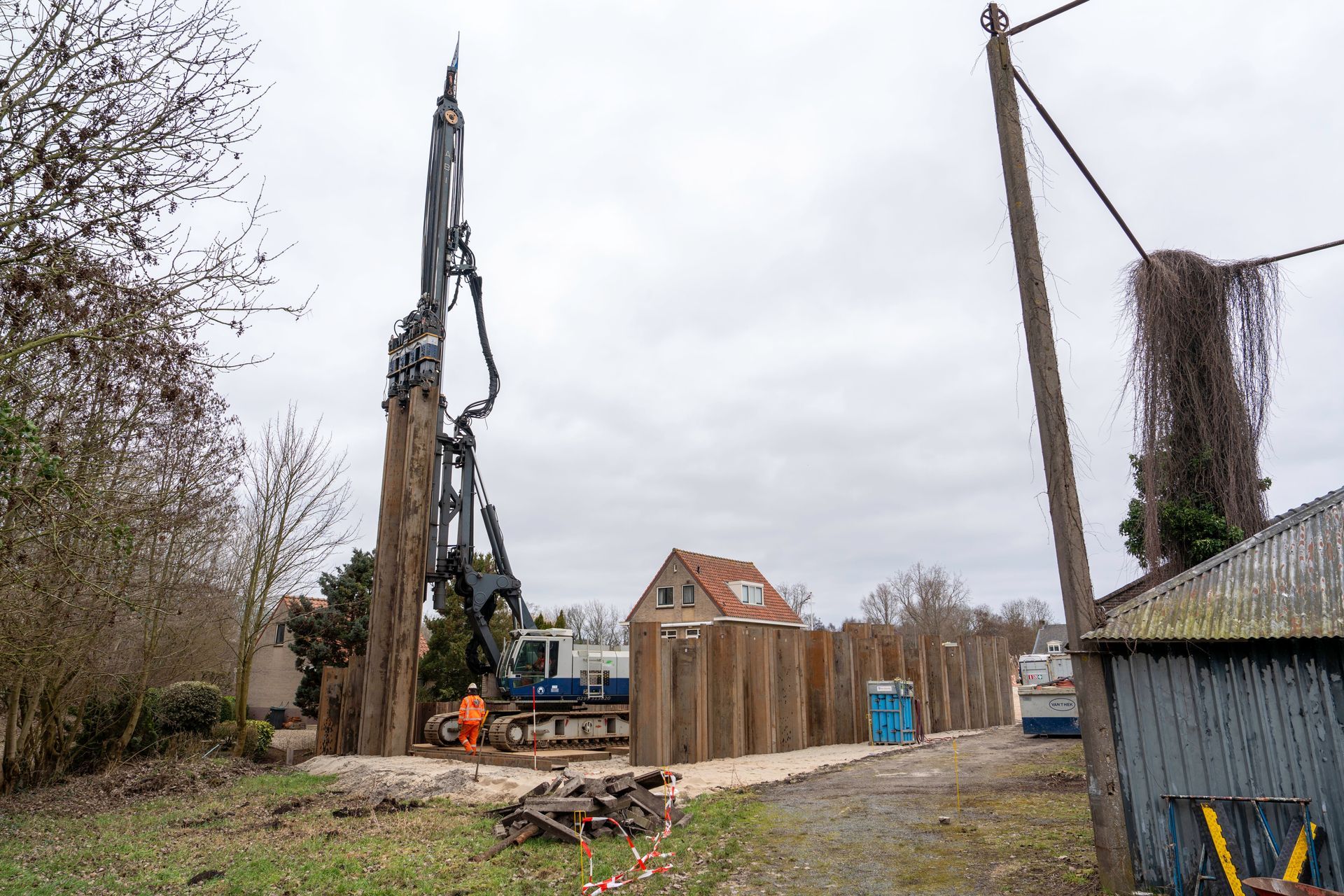

De damwanden zijn aangebracht met een ABI drukstelling. Dit materieel is bijzonder geschikt voor werkzaamheden op locaties waar de ruimte beperkt is en trillingsarm werken gewenst is. Hierdoor kon de overlast voor omwonenden tot een minimum worden beperkt.


Na het aanbrengen van de damwanden is een stempelraam geplaatst ter ondersteuning van de constructie. Nadat de kelder succesvol was gerealiseerd, is het stempelraam weer verwijderd en kon de volgende fase van het project worden gestart.


Trillingsarm verwijderen van de damwanden

Na afronding van de kelderwerkzaamheden zijn de damwanden op statische wijze verwijderd met behulp van een SilentPiler. Deze methode voorkomt trillingen en is daardoor uitermate geschikt voor werkzaamheden in de directe nabijheid van bestaande bebouwing.


Omdat de onderdoorgang van de A9 tijdens deze fase niet beschikbaar was, is gekozen voor transport over water. De damwanden zijn per schip afgevoerd, wat niet alleen een praktische oplossing bood, maar ook zorgde voor minder verkeersbewegingen op de smalle toegangswegen rondom het project.


Samenwerking als sleutel tot succes

Dit project is een mooi voorbeeld van hoe samenwerking, flexibiliteit en vakmanschap bijdragen aan een succesvolle uitvoering. Door in nauwe afstemming met Akerbouw B.V. en andere betrokken partijen te zoeken naar praktische oplossingen voor de logistieke en technische uitdagingen, zijn alle werkzaamheden veilig en efficiënt uitgevoerd. Met de succesvolle realisatie en verwijdering van de bouwkuip heeft Van Halteren Infra een belangrijke bijdrage geleverd aan de totstandkoming van deze bijzondere schuurwoning in Ouderkerk aan de Amstel.
